环氧磨石地坪施工流程

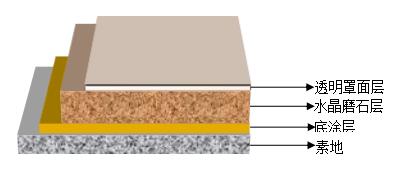

一、基面处理:基面清理、除去油污、填补坑洼、打磨、去除浮浆,要求平整、洁净、干燥。
二、底涂层:按工艺配比ACE-1001无溶剂环氧底漆甲乙组份混合均匀(混合前先将乙组份充分搅拌后再倒入甲组份混合搅拌),刷涂、滚涂或刮涂;涂布后可均匀撒播一些粗粒石英砂,等底漆固化后可清除未粘牢余砂。---底油施工完毕检测标准:均匀成膜,整体无可见发白地面。
三、磨石层:
3.1 3.1图案模型定位:如有图案设计可先采用不锈钢,铝条,铜条等模型条进行现场粘固定位并封闭好。
3.2骨浆料配制:先配制好双组份ACE-7001无溶剂水晶地坪骨浆专用漆料,按工艺设计方案要求级配不同的石材骨料及玻璃骨料等耐磨颗粒,然后依次加入称量好的配方骨料,充分搅拌均匀.
3.3骨浆料摊铺:按照设计好的方案用抹刀依次分区铺设对应骨浆料,相邻区域不同颜色需待邻区固化后再摊铺此区域,摊铺时间要把握,摊铺速度如果比较慢,浆料不可配制太多,以免浆料开始固化发粘影响摊铺效果。--磨石层摊铺施工检验标准:整体平整,无明显低洼或突起骨浆。固化后涂层不粘手,按压无发软;
四、打磨找平修补:
4.1修补前先要进行整体打磨,第一次打磨先用50#树脂磨片粗打磨,整体打磨完之后,再以150#树脂磨片打磨一遍,然后再用300#树脂磨片打磨一遍。打磨后清洁干燥,地面整体颜色和骨料应出现均匀分布的效果;
4.2修补找平,修补浆料按图案的每个分区分步骤进行修补,用美纹纸或其他防护物品做好保护,每个不同图案的区域调配相应的ACE-7002浆料进行修补,以平刀或小抹刀细心来回抹平,修补完应无可见小孔洞或鼓泡;
4.3二次修补:第一次修补完成固化后进行第二次整体打磨[分别采用300#,500#树脂磨片打磨两遍]及修补,修补完成待固化后再用500#-1500#树脂磨片打磨一遍,如果发现有未修补好的地方需要再进行第三次修补打磨,直到修好为止。
---修补层施工检验标准:地面修补完成后应无可见小孔洞或鼓泡,表面效果均一,无杂色污染;
五、罩面层施工:罩面层采用威尔耐磨聚氨酯罩面材料ACE-8001,按标准配比充分搅拌甲乙组份,一次配用量不宜太多,建议在30分钟时间内施工完成,涂布均匀(可采用先用抹刀抹平一遍,后续接滚涂施工滚匀),滚筒要选用克里斯汀或其他高级不掉毛的滚筒。--罩面层检验标准,涂面均匀,无积漆,无漏涂,无明显颗粒杂质,表面效果均一无阴暗面。
六、养护。5-7天(养护期间不要自行使用,不得用水及其它化学品冲洗)。
地址:武汉市江岸区汉黄路888号 岱家山科技创业城10栋
电话:027-85587699 13995505999
